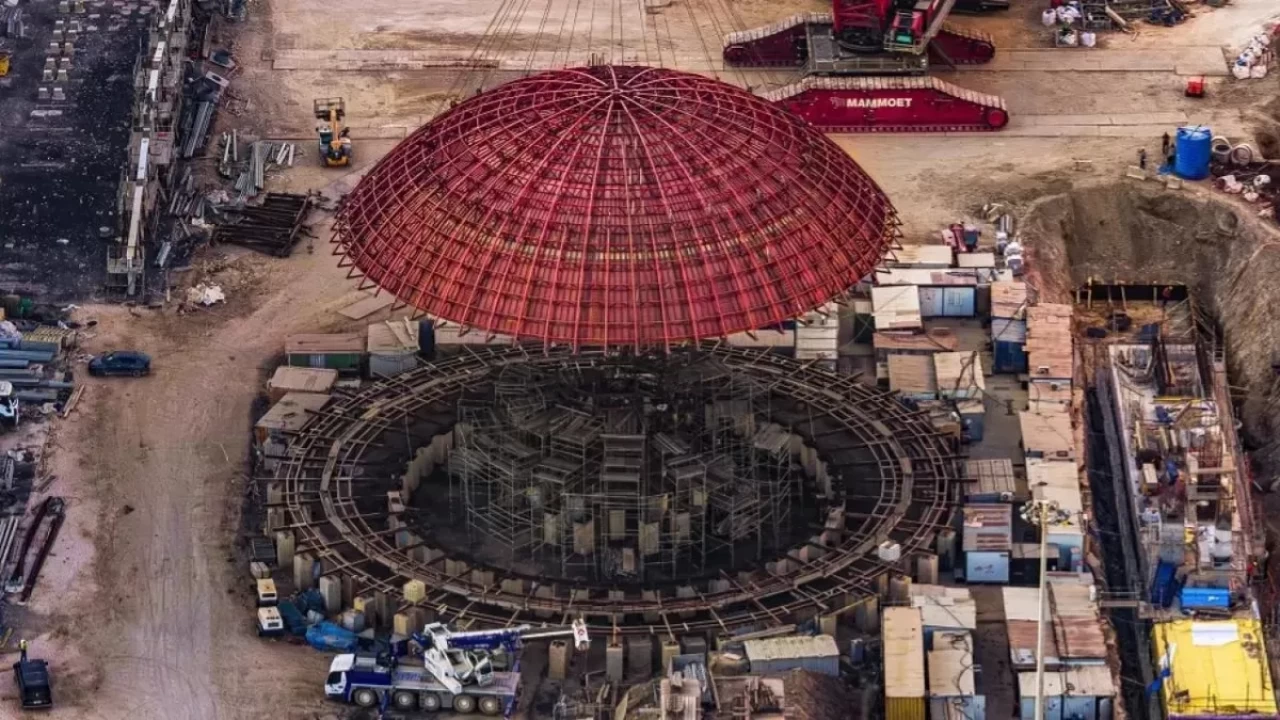

Akkuyu NGS’de 12,6 MPa basınç testi! Ekipmanların dayanıklılığı doğrulandı

Akkuyu NGS’nin 1’inci güç ünitesinde üç gün süren hidrolik testler tamamlandı. Ekipmanların dayanıklılığı doğrulanırken reaktör tesisinin sıcak testlerine yönelik hazırlıkların başlamasının önü açıldı.

Akkuyu NGS’nin 1’inci güç ünitesinde üç gün süren hidrolik testler tamamlandı. Ekipmanların dayanıklılığı doğrulanırken reaktör tesisinin sıcak testlerine yönelik hazırlıkların başlamasının önü açıldı.

Haberlerimizi Google'da Takip Edin
Son dakika gelişmelerinden anında haberdar olun.
Google'da tercih edilen
kaynak olarak ekleyin
KAYNAK: AA

Akkuyu Nükleer Güç Santrali'nin (NGS) 1'inci güç ünitesinde, ikinci devre ekipmanlarının dayanıklılığını kontrol etmek amacıyla gerçekleştirilen hidrolik testler tamamlandı. Test sonuçları, reaktör tesisinin sıcak testlerine yönelik hazırlıkların başlatılmasına imkan sağladı.

Üç gün süren testlerde dört buhar jeneratörü kontrol edildi

Rusya Devlet Nükleer Enerji Kuruluşu Rosatom tarafından inşa edilen santralde gerçekleştirilen üç günlük testlerde dört buhar jeneratörü, buhar armatür blokları ve besleme suyu boru hatları kontrol edildi.

Buhar jeneratörleri ve bunlara bağlı boru hatları, 12,6 megapaskal (MPa) basınç altında test edildi. Test öncesinde buhar jeneratörleri 126 dereceye kadar ısıtılırken, testler sırasında suyun sıcaklığı 135 dereceye ulaştı.

Ekipmanların dayanıklılığı ve sızdırmazlığı doğrulandı

Testler sırasında basınç kademeli olarak artırılarak ekipmanların çalışma parametreleri ve bağlantı noktalarının sızdırmazlığı kontrol edildi. Maksimum basınçta belirli bir süre tutulan sistemde, daha sonra basınç 10,1 MPa seviyesine düşürülerek son incelemeler yapıldı.

Kontrollerin ardından ikinci devre ekipmanlarının basınca dayanıklılığı ve sonraki test aşamalarına uygunluğu doğrulandı. Sonuçlar, 1'inci güç ünitesinde reaktör tesisinin sıcak testlerine yönelik hazırlıkların başlatılmasının önünü açtı.

Butckikh: Sıcak testlere yönelik hazırlıklara başlayacağız

Akkuyu Nükleer AŞ Genel Müdürü Sergei Butckikh, testlerin ikinci devre ekipmanlarının dayanıklılığını, montaj ve kaynaklı bağlantıların kalitesini doğruladığını belirterek, şunları kaydetti:

"Bu sonuç, inşaat ekipleri, montaj ve devreye alma uzmanları, işletme personelinin yanı sıra testler sırasında doğrudan teknik denetim gerçekleştiren Rosatom'un dış uzman kuruluşlarının temsilcilerinin yürüttüğü kapsamlı ortak çalışmanın sonucudur. Elde edilen sonuçlar, 1'inci güç ünitesinde reaktör tesisinin sıcak testlerine yönelik hazırlıklara başlamamıza olanak sağlıyor."

Testlerde Akkuyu Nükleer AŞ Teknik Direktörlüğü personelinin yanı sıra Rosatom'un elektrik enerjisi bölümü Atomtechenergo ve Rosatom Servis AŞ teknik denetim uzmanları ile Nükleer Düzenleme Kurumu temsilcileri görev aldı.
